摘要:苏州市吴中区东太湖清淤淤泥固化工程采用真空预压工艺进行软基处理。固结度是真空预压施工重要的控制指标,本文着重说明固结度的概念和质量控制要点。
关键词:真空预压、固结度、停泵标准、施工工艺、质量控制
一、工程概况
吴中区东太湖为保证东太湖水质,对东太湖湖底底泥进行生态清淤,将生态清淤淤泥吹填到指定排泥场。现工程需要,需对6#排泥场已吹填淤泥进行真空预压固化处理。6#排泥场面积约40万平米,淤泥平均深度约3.5米,处理淤泥约140万方。施工单位根据工程的土质情况和相关工程的经验,计划进行真空预压满载期时间为60天。
二、停泵卸载标准
真空预压满载期一般是设计人员根据加固地基土后的土性指标, 通过理论计算固结时间确定的。这一指标是施工单位停泵卸载的一个参考标准。实际卸载时间还需根据现场监测数据, 通过固结度分析确定。吴中区东太湖清淤淤泥固化工程真空预压加固的卸载标准为: ①地基固结度不低于80%; ②最后5 d 地基的沉降速率不大于1 mm。
三、 固结度的概念
固结度是一个反映地基平均固结程度的指标,是地基某个时刻的沉降量与最终沉降量的比值,公式表示为U=St/S。在进行地基最终沉降计算,通常采用分层总和法S∞=ΣSi,Si=Σ(e1-e2)/(1+e1)*Hi。由于其它原因,工程在清淤后未进行地质勘探,无相关淤泥土质土层高度和压缩前后的孔隙比等相关资料,所以无法进行最终沉降量的计算。所以无法进行固结度计算。
那有没有其它方法进行固结度的计算呢?笔者通过研究,选择了一种通过沉降观测记录来推算最终沉降量的方法,从而求出固结度指标。满足工程施工需要。
依据《港口工程地基规范》JTS147-1-2010地基最终沉降量采用三点法推算:
S∞=(S3(S2-S1)-S2(S3-S2))/((S2-S1)-(S3-S2))
式中:S∞:根据实测沉降曲线推算的地基最终沉降量
S1:满载后,实测沉降曲线中对应于t1时刻的沉降量
S2:满载后,实测沉降曲线中对应于t2时刻的沉降量
S3:满载后,实测沉降曲线中对应于t3时刻的沉降量
(t1、t2、t3满足t1-t2=t2-t3=Δt)

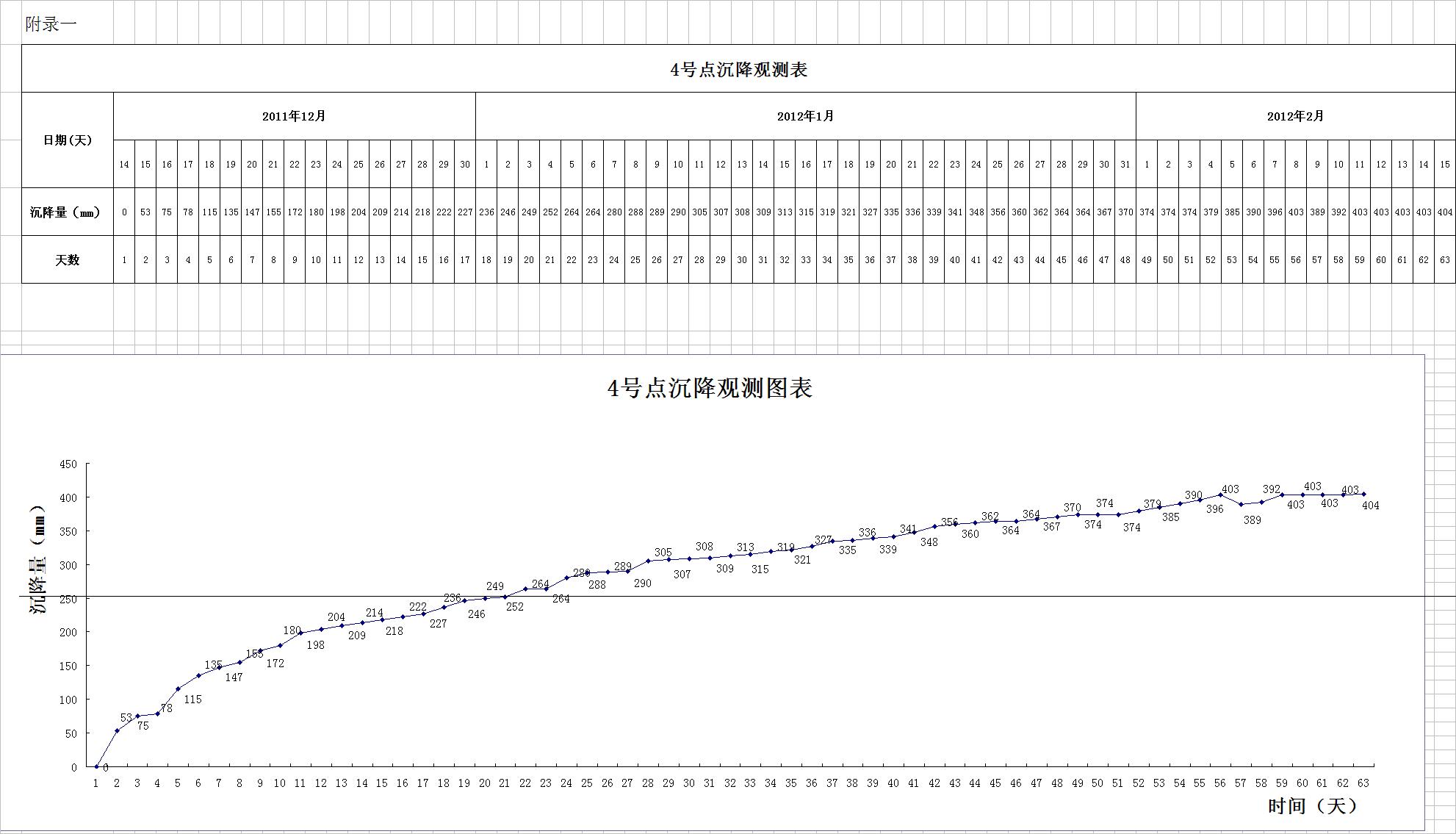

本工程进行了沉降观测,我们选取4号沉降观测点为例(详见附录一)来进行最终沉降量的计算,我们选取如下三个点:
t1=15天,S1=218mm;t2=30天,S2=308mm;t3=45天, S3=364mm
S∞=(S3(S2-S1)-S2(S3-S2))/((S2-S1)-(S3-S2))
=(364(308-218)-308(364-308))/((308-218)-(364-308))
=456mm
固结度= S63/S=404/456=89%
满足工程中关于停泵的设计要求。
最后我们对真空预压处理后的地基进行地基承载力进行抽样检测,地基承载力特征值需达到大于60kPa,满足设计要求。说明停泵标准和固结度的计算能满足工程需要。
