(一) 工程背景及概况
苏州东太湖综合整治工程是国务院、国家水利部和省人民政府批准的国家太湖流域环境综合治理重点项目。东太湖综合整治工程以流域防洪安全为起点,以生态修复为落脚点,包括洪道疏浚、退垦还湖、退渔还湖、生态清淤以及生态修复等五大工程,主要为整治网围设施、缩减东太湖围网养殖区,疏浚行洪主通道和行洪支通道,退垦还湖和堤线调整,进行滨湖湿地生态修复,建设滨湖新城。通过综合整治,东太湖良性生态系统将进一步恢复,东太湖水源保护核心区将达到地表水II类标准,重现太湖碧波美景;太湖泄洪流量将进一步提高,防洪标准将从现在的50年一遇提高到100年一遇,最终实现东太湖生态系统自然调整和城市空间拓展的可持续和谐发展。
东太湖综合整治生态清淤SDT4区围堰工程及围堰内排水工程是苏州东太湖综合整治工程的内容之一,工程内容主要包括一期土围堰、袋装土护坡、抽水平台、围区内抽排水及垄沟开设、二期土围堰,湖区围堰长度约为11.82公里,围区面积约为10.62平方公里。
一期土围堰顶高程▽4.5,顶宽3.0m,外侧以土工布、300mm厚袋装土护坡至▽4.0,内侧土坡1:2,打毛竹桩、槽钢桩,纵向间距50cm。
二期土围堰在一期土围堰内侧的基础上填筑,顶标高▽5.5,顶宽1.0m,外坡1:1.5,内坡1:2。
(二)项目工期:合同工期:324天,2010年2月10日~2010年12月31日。补充协议延
长2年维护期,即2011年1月1日~2012年12月31日。
(三) 项目监理组:沙晓兵(总监理工程师),戴天洪(现场监理工程师),朱冬升(监理组成员)。
(四) 工程质量:达到 合格 等级。
(五) 工程造价:
合同总价:1837.9262万元,其中围堰I标672.6543万元,围堰II标685.0543万元,排水480.2176万元。补充协议延长2年维护期,协议总价618.6351万元,其中围堰I标90.5951万元,围堰II标104.39万元,排水423.65万元。
(六) 工程参建单位:
建设单位:吴江市东太湖综合开发有限公司
设计单位:上海勘测设计研究院
施工单位:围堰I标——吴江市水利市政工程有限公司
围堰II标、排水——苏州市水利工程有限公司
监理单位:苏州市水利建设监理有限公司

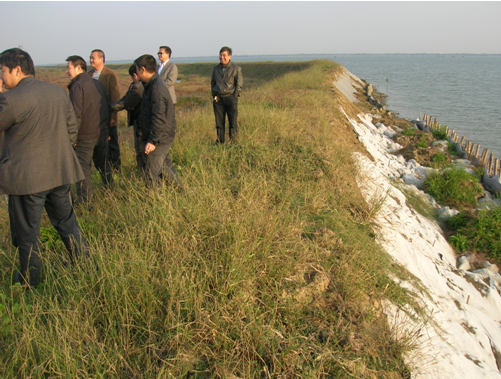

(七) 工程竣工图片:
版权所有:苏州市水利建设监理有限公司
